Lắp Heat Pump Cho Khách Sạn Đang Hoạt Động: Làm Sao Để Không Ảnh Hưởng Đến Khách Lưu Trú?

Nhiều khách sạn muốn chuyển từ bình nóng lạnh, điện trở hoặc hệ thống nước nóng cũ sang Heat Pump, nhưng thường trì hoãn vì một nỗi lo rất thực tế:

“Nếu đang có khách thì lắp Heat Pump thế nào? Có phải đóng cửa khách sạn không?”

Đây là một trong những rào cản lớn nhất đối với các dự án cải tạo.

Không giống công trình xây mới, khách sạn đang hoạt động phải giải quyết đồng thời hai mục tiêu:

  • Cải tạo hệ thống kỹ thuật.
  • Duy trì hoạt động kinh doanh bình thường.

Chỉ cần nước nóng bị gián đoạn trong vài giờ không đúng thời điểm, trải nghiệm của hàng chục hoặc hàng trăm khách lưu trú có thể bị ảnh hưởng.

Vì vậy, bài toán retrofit Heat Pump không đơn thuần là:

“Lắp máy ở đâu?”

Mà là:

“Làm thế nào chuyển đổi hệ thống mà khách gần như không cảm nhận được quá trình thi công?”

Câu trả lời nằm ở khảo sát kỹ, chia giai đoạn hợp lý và đặc biệt là có phương án cấp nước nóng tạm thời trong thời gian chuyển đổi.


Khách Sạn Đang Hoạt Động Có Lắp Heat Pump Được Không?

Có.

Trong nhiều trường hợp, khách sạn hoàn toàn có thể cải tạo sang hệ thống nước nóng trung tâm Heat Pump mà không cần đóng cửa toàn bộ công trình.

Tuy nhiên, mức độ thuận lợi phụ thuộc vào hiện trạng.

Ví dụ:

Trường hợp tương đối thuận lợi

Khách sạn đã có:

  • Hệ thống đường nước nóng trung tâm.
  • Phòng kỹ thuật.
  • Khu vực mái hoặc sân kỹ thuật phù hợp.
  • Bồn nước hoặc hệ thống lưu trữ có thể cải tạo.

Khi đó, việc nâng cấp có thể chủ yếu tập trung vào nguồn tạo nước nóng.

Trường hợp phức tạp hơn

Khách sạn hiện sử dụng:

  • Bình nóng lạnh riêng từng phòng.
  • Đường nước nóng phân tán.
  • Không có đường hồi.
  • Không gian kỹ thuật hạn chế.

Khi đó, dự án có thể cần cải tạo nhiều hơn.

Nhưng “phức tạp hơn” không đồng nghĩa với “không làm được”.

Điều quan trọng là phải xác định đúng phạm vi trước khi thi công.


Tại Sao Retrofit Khó Hơn Công Trình Xây Mới?

Với công trình mới, kỹ sư có thể thiết kế:

  • Phòng kỹ thuật.
  • Đường ống.
  • Đường hồi.
  • Nguồn điện.
  • Vị trí Heat Pump.
  • Bồn bảo ôn.

ngay từ đầu.

Trong khách sạn đang vận hành, đội thi công phải làm việc với những gì đã tồn tại.

Có thể gặp:

  • Hệ thống ống cũ không còn bản vẽ.
  • Đường ống đi âm tường.
  • Không gian chật.
  • Khu vực mái đã có nhiều thiết bị.
  • Nguồn điện không đủ.
  • Không thể ngừng nước quá lâu.
  • Không được tạo tiếng ồn vào giờ nghỉ.

Do đó, chất lượng khảo sát trước thi công quyết định rất lớn đến thành công của dự án.


7 Câu Hỏi Phải Trả Lời Trước Khi Cải Tạo

Trước khi đề xuất cấu hình, Green Heat thường cần làm rõ một số vấn đề cơ bản.

1. Khách sạn hiện dùng hệ thống nước nóng gì?

Có thể là:

  • Bình nóng lạnh điện từng phòng.
  • Điện trở trung tâm.
  • Boiler.
  • Năng lượng mặt trời.
  • Heat Pump cũ.
  • Hệ thống kết hợp nhiều nguồn.

Mỗi hệ thống tạo ra một phương án chuyển đổi khác nhau.


2. Đường ống hiện tại có tái sử dụng được không?

Đây là yếu tố ảnh hưởng rất lớn đến chi phí.

Nếu hệ thống đường nước nóng:

  • Còn tốt.
  • Đúng kích thước.
  • Có bảo ôn phù hợp.
  • Bố trí hợp lý.

thì có thể tận dụng một phần.

Ngược lại, nếu đường ống:

  • Xuống cấp.
  • Thiếu bảo ôn.
  • Sai đường kính.
  • Không có đường hồi.

thì việc giữ nguyên có thể làm giảm hiệu quả của hệ thống Heat Pump mới.


3. Có đường tuần hoàn nước nóng không?

Đây là câu hỏi rất quan trọng.

Nếu khách sạn chỉ có đường cấp nước nóng mà không có đường hồi, các phòng ở xa nguồn có thể phải chờ lâu mới có nước nóng.

Khi cải tạo, cần đánh giá khả năng bổ sung đường tuần hoàn.

Trong một số công trình, đây lại là phần khó nhất vì liên quan tới trần, hộp kỹ thuật và hành lang.


4. Đặt Heat Pump Và Bồn Bảo Ôn Ở Đâu?

Các vị trí phổ biến có thể là:

  • Mái.
  • Sân kỹ thuật.
  • Khu vực sau khách sạn.
  • Phòng máy.

Tuy nhiên, cần kiểm tra:

  • Không gian.
  • Khả năng thông gió.
  • Tải trọng sàn.
  • Đường vận chuyển máy.
  • Khoảng cách đến đường ống.
  • Tiếng ồn.
  • Khả năng bảo trì.

Không nên chỉ chọn vị trí vì “còn chỗ trống”.


5. Nguồn điện hiện tại có đáp ứng không?

Heat Pump cần được kiểm tra về:

  • Công suất điện.
  • Tủ điện.
  • Dây dẫn.
  • Thiết bị bảo vệ.
  • Khả năng mở rộng.

Nếu khách sạn trước đây dùng nhiều bình điện riêng lẻ, tổng tải điện có thể khá lớn nhưng phân bố khác với một hệ thống Heat Pump trung tâm.

Vì vậy, cần tính lại thay vì giả định hệ thống điện cũ chắc chắn phù hợp.


6. Khách sạn có thể ngừng nước trong bao lâu?

Đây là thông tin cực kỳ quan trọng để lập kế hoạch chuyển đổi.

Có khách sạn có thể dành một khoảng thời gian vào ban ngày để thi công.

Có khách sạn gần như luôn kín phòng.

Khi đó phải thiết kế phương án chuyển nguồn sao cho thời gian gián đoạn ngắn nhất.


7. Có thể thi công theo từng khu vực hay không?

Nếu khách sạn có:

  • Nhiều tầng.
  • Nhiều block.
  • Khu cũ và khu mới.

có thể cân nhắc cải tạo từng phần.

Điều này giúp giảm rủi ro và hạn chế ảnh hưởng đến hoạt động kinh doanh.


Có Phải Đóng Cửa Khách Sạn Khi Lắp Heat Pump?

Không nhất thiết.

Trong nhiều dự án, phần lớn công việc có thể thực hiện song song với hoạt động khách sạn.

Ví dụ:

  • Lắp Heat Pump.
  • Lắp bồn.
  • Làm tủ điện.
  • Chuẩn bị đường ống mới.
  • Lắp bơm.
  • Lắp hệ thống điều khiển.

Các hạng mục này có thể được hoàn thiện trước khi kết nối vào hệ thống hiện hữu.

Chỉ tới bước cuối mới cần:

Ngắt hệ thống cũ → đấu nối hệ thống mới → kiểm tra → vận hành.

Cách làm này giúp rút ngắn tối đa thời gian gián đoạn.


Nguyên Tắc Quan Trọng: “Lắp Mới Trước – Chuyển Nguồn Sau”

Đây là một trong những cách tiếp cận hiệu quả nhất đối với khách sạn đang vận hành.

Thay vì tháo hệ thống cũ ngay từ đầu, có thể:

Bước 1

Lắp Heat Pump mới.

Bước 2

Lắp bồn bảo ôn và bơm.

Bước 3

Hoàn thiện đường ống mới tới điểm đấu nối.

Bước 4

Chạy thử độc lập.

Bước 5

Chọn thời điểm ít khách sử dụng nước.

Bước 6

Chuyển hệ thống cũ sang hệ thống mới.

Như vậy, hệ thống cũ tiếp tục cung cấp nước nóng trong phần lớn thời gian thi công.


Có Nên Tháo Ngay Bình Nóng Lạnh Cũ?

Không nhất thiết.

Trong nhiều trường hợp, các bình nóng lạnh cũ có thể được giữ lại trong giai đoạn đầu.

Chúng có thể đóng vai trò:

  • Nguồn dự phòng.
  • Hệ thống tạm thời.
  • Giải pháp chuyển tiếp.

Sau khi Heat Pump mới hoạt động ổn định, chủ đầu tư mới quyết định:

  • Tháo bỏ.
  • Giữ làm backup.
  • Hoặc chuyển sang mục đích khác.

Cách làm này giúp giảm rủi ro khi chuyển đổi.

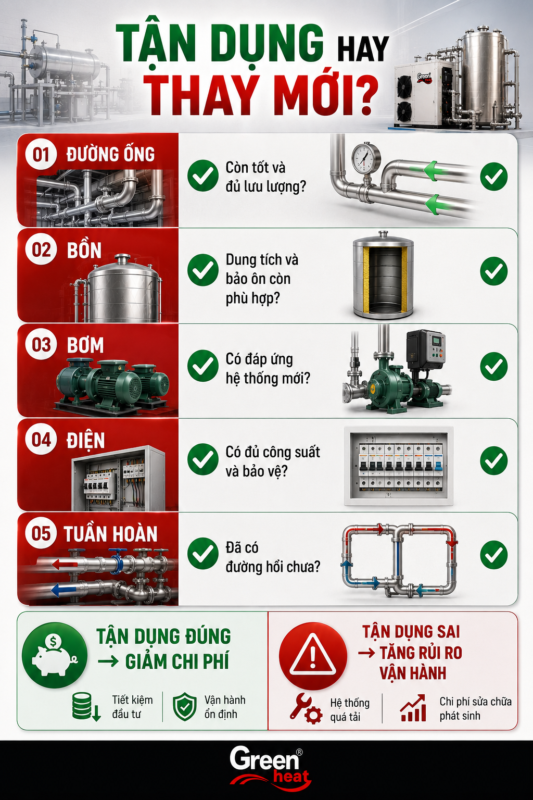

Có Thể Tận Dụng Đường Ống Cũ Không?

Có thể, nhưng phải kiểm tra.

Không nên mặc định:

“Có sẵn rồi thì dùng lại.”

Cần đánh giá:

Đường kính

Có đủ lưu lượng cho hệ thống trung tâm không?

Tình trạng vật liệu

Có bị:

  • Ăn mòn.
  • Rò rỉ.
  • Đóng cặn.

hay không?

Bảo ôn

Đường ống nước nóng không bảo ôn tốt sẽ gây thất thoát nhiệt.

Bố trí

Đường ống cũ có phù hợp với hệ thống tuần hoàn không?

Nếu không đạt, việc tận dụng có thể giúp giảm CAPEX nhưng làm tăng OPEX và rủi ro vận hành về sau.


Nếu Khách Sạn Không Có Đường Hồi Thì Làm Sao?

Đây là một trong những tình huống phổ biến khi cải tạo.

Nếu không có đường hồi, khách ở phòng xa có thể phải xả một lượng nước trước khi nước nóng tới.

Có nhiều phương án kỹ thuật tùy công trình.

Ví dụ:

  • Bổ sung đường hồi riêng.
  • Tận dụng một đường ống phù hợp nếu điều kiện cho phép.
  • Chia hệ thống thành các khu vực.
  • Đặt cụm thiết bị gần tải hơn.

Không có một giải pháp cố định cho mọi khách sạn.

Việc lựa chọn cần dựa trên:

  • Bản vẽ.
  • Khoảng cách.
  • Hộp kỹ thuật.
  • Mặt bằng.
  • Khả năng cải tạo kiến trúc.

Làm Sao Để Khách Không Bị Mất Nước Nóng Khi Thi Công?

Đây là vấn đề quan trọng nhất.

Có thể áp dụng một hoặc kết hợp nhiều phương án.

Giữ hệ thống cũ hoạt động

Đây là phương án ưu tiên nếu có thể.

Heat Pump mới được lắp độc lập trước.


Chuyển đổi vào giờ thấp điểm

Ví dụ thời gian:

  • Sau khi khách đã check-out.
  • Trước giờ nhận phòng.
  • Hoặc khung giờ sử dụng nước nóng thấp.

Lịch cụ thể cần dựa trên hoạt động của từng khách sạn.


Chuyển đổi theo tầng hoặc khu vực

Thay vì ngắt toàn bộ khách sạn, có thể xử lý từng block.


Chuẩn bị phương án dự phòng

Nếu quá trình đấu nối phát sinh vấn đề, hệ thống cũ hoặc một nguồn nhiệt dự phòng vẫn có thể cấp nước.

Nguyên tắc là:

Không tháo bỏ “cây cầu cũ” trước khi chắc chắn “cây cầu mới” đã sử dụng được.


Làm Sao Hạn Chế Tiếng Ồn Và Bụi?

Retrofit không chỉ là bài toán nước nóng.

Khách sạn còn phải duy trì trải nghiệm lưu trú.

Các công việc gây:

  • Khoan.
  • Cắt.
  • Hàn.
  • Vận chuyển vật tư.

nên được tổ chức vào khung giờ phù hợp.

Đặc biệt cần tránh:

  • Giờ nghỉ trưa.
  • Ban đêm.
  • Thời gian khách tập trung tại khu vực thi công.

Nếu phải thi công hành lang hoặc khu vực công cộng, cần:

  • Che chắn.
  • Vệ sinh thường xuyên.
  • Bố trí biển cảnh báo.
  • Giữ lối đi an toàn.

Một dự án kỹ thuật tốt không chỉ được đánh giá sau khi hoàn thành, mà còn ở cách thi công trong lúc khách sạn vẫn đang hoạt động.


Có Thể Thi Công Từng Tầng Không?

Trong một số khách sạn, đây là phương án rất phù hợp.

Ví dụ khách sạn có 8 tầng.

Có thể:

  1. Khóa một số phòng ở tầng 8.
  2. Thi công đường ống.
  3. Chạy thử.
  4. Hoàn thiện.
  5. Đưa phòng trở lại khai thác.
  6. Chuyển sang tầng tiếp theo.

Cách này có thể kéo dài thời gian dự án nhưng giảm ảnh hưởng tới doanh thu.

Đặc biệt phù hợp nếu công trình cần cải tạo đường ống nhiều.


Retrofit Có Đắt Hơn Xây Mới Không?

Thông thường, công trình cải tạo có thể phát sinh thêm chi phí vì:

  • Tháo dỡ.
  • Điều chỉnh đường ống.
  • Gia cố.
  • Khôi phục trần/tường.
  • Thi công khó hơn.
  • Hạn chế thời gian làm việc.

Tuy nhiên, không phải mọi dự án retrofit đều đắt hơn đáng kể.

Nếu khách sạn đã có:

  • Hệ thống nước nóng trung tâm.
  • Đường ống tốt.
  • Phòng kỹ thuật phù hợp.

thì có thể tận dụng khá nhiều hạ tầng hiện có.

Do đó, cách duy nhất để đánh giá chính xác là khảo sát.


Có Thể Chỉ Thay Nguồn Nhiệt Mà Giữ Nguyên Phần Còn Lại Không?

Trong một số trường hợp, có.

Ví dụ khách sạn đang dùng:

  • Điện trở trung tâm.
  • Boiler.
  • Một Heat Pump cũ.

Nếu bồn, đường ống, bơm và tuần hoàn vẫn đáp ứng yêu cầu, có thể chỉ cần cải tạo một phần.

Đây thường là phương án tiết kiệm nhất.

Nhưng trước khi tái sử dụng, từng bộ phận cần được kiểm tra kỹ.

Không nên giữ lại thiết bị cũ chỉ để giảm giá nếu nó làm giảm hiệu quả cả hệ thống mới.


Có Nên Thay Toàn Bộ Một Lần?

Không phải lúc nào.

Chủ đầu tư có thể lựa chọn:

Phương án 1: Cải tạo toàn bộ

Phù hợp khi hệ thống cũ:

  • Xuống cấp.
  • Thiếu đồng bộ.
  • Không đáp ứng nhu cầu.

Ưu điểm là giải quyết triệt để.


Phương án 2: Cải tạo từng giai đoạn

Ví dụ:

Giai đoạn 1: thay nguồn nhiệt.

Giai đoạn 2: bổ sung tuần hoàn.

Giai đoạn 3: nâng cấp đường ống.

Phù hợp khi:

  • Ngân sách cần chia nhỏ.
  • Khách sạn không thể dừng vận hành.
  • Một số hạ tầng vẫn còn tốt.

Một Kịch Bản Cải Tạo Điển Hình

Giả sử một khách sạn 60 phòng hiện đang sử dụng bình nóng lạnh điện.

Chủ đầu tư muốn chuyển sang Heat Pump.

Bước 1 – Khảo sát

Kỹ sư kiểm tra:

  • Phòng.
  • Trục kỹ thuật.
  • Mái.
  • Nguồn điện.
  • Đường nước.

Bước 2 – Thiết kế

Xác định:

  • Công suất Heat Pump.
  • Bồn bảo ôn.
  • Bơm.
  • Đường nóng.
  • Đường hồi.

Bước 3 – Lắp hệ thống trung tâm

Thực hiện trên mái/phòng máy mà không can thiệp ngay tới phòng khách.

Bước 4 – Làm đường ống chính

Triển khai theo trục kỹ thuật.

Bước 5 – Chuyển từng tầng

Tạm khóa một số phòng để đấu nối.

Bước 6 – Giữ bình cũ làm dự phòng

Trong thời gian chạy thử.

Bước 7 – Nghiệm thu

Khi hệ thống mới ổn định mới tháo các thiết bị không còn cần thiết.

Đây chỉ là một mô hình minh họa. Phương án thực tế phải dựa trên cấu trúc từng khách sạn.


Thời Gian Thi Công Bao Lâu?

Không có một con số áp dụng cho mọi dự án.

Thời gian phụ thuộc vào:

  • Quy mô.
  • Số tầng.
  • Hệ thống hiện hữu.
  • Khả năng tái sử dụng đường ống.
  • Vị trí đặt thiết bị.
  • Phạm vi cải tạo.
  • Thời gian khách sạn cho phép thi công.

Một dự án chỉ thay nguồn nhiệt có thể đơn giản hơn rất nhiều so với dự án phải làm lại toàn bộ đường nước nóng.

Vì vậy, chủ đầu tư nên cẩn trọng với cam kết thời gian khi đơn vị thi công chưa khảo sát.


8 Câu Hỏi Nên Hỏi Đơn Vị Thi Công Trước Khi Cải Tạo

Trước khi ký hợp đồng, hãy hỏi:

  1. Hệ thống cũ có thể tận dụng những gì?
  2. Phần nào bắt buộc phải thay?
  3. Khách sạn có cần đóng cửa hay khóa phòng không?
  4. Nước nóng sẽ được duy trì thế nào khi thi công?
  5. Thời gian chuyển nguồn dự kiến bao lâu?
  6. Có phương án dự phòng nếu đấu nối gặp sự cố không?
  7. Các hạng mục hoàn thiện trần, tường sau thi công do ai chịu trách nhiệm?
  8. Hệ thống cũ được xử lý thế nào sau khi Heat Pump hoạt động?

Nếu những vấn đề này được làm rõ trước, rủi ro phát sinh khi thi công sẽ giảm đáng kể.


Green Heat Tiếp Cận Dự Án Retrofit Như Thế Nào?

Với hơn 14 năm kinh nghiệm triển khai hệ thống Heat Pump, Green Heat xác định dự án cải tạo cần nhiều bước khảo sát hơn so với công trình mới.

Quy trình thường tập trung vào:

1. Khảo sát hệ thống hiện trạng

Không chỉ khảo sát vị trí đặt máy.

2. Xác định phần có thể tái sử dụng

Giúp giảm chi phí nếu hạ tầng còn phù hợp.

3. Xác định điểm yếu cần cải tạo

Ví dụ:

  • Thiếu tuần hoàn.
  • Bảo ôn kém.
  • Bồn không phù hợp.
  • Đường ống sai tải.

4. Thiết kế phương án chuyển đổi

Ưu tiên duy trì nguồn nước nóng hiện hữu trong thời gian thi công.

5. Thi công theo giai đoạn

Phù hợp với hoạt động của khách sạn.

6. Chạy thử trước khi loại bỏ hệ thống cũ

Giảm rủi ro gián đoạn.

Mục tiêu không chỉ là hoàn thành một hệ thống Heat Pump.

Mục tiêu là:

Hoàn thành hệ thống trong khi hoạt động kinh doanh của khách sạn bị ảnh hưởng ở mức thấp nhất có thể.


Khách Sạn Nên Cải Tạo Heat Pump Vào Thời Điểm Nào?

Nếu có thể lựa chọn, nên ưu tiên:

  • Mùa thấp điểm.
  • Giai đoạn công suất phòng thấp.
  • Khi khách sạn đang cải tạo phòng.
  • Trước mùa cao điểm đủ xa để có thời gian chạy thử.

Không nên chờ tới khi hệ thống nước nóng cũ liên tục gặp sự cố mới bắt đầu lên phương án.

Cải tạo có kế hoạch luôn dễ kiểm soát hơn xử lý một hệ thống đã hỏng hoàn toàn.


Kết Luận

Lắp Heat Pump cho khách sạn đang hoạt động không đồng nghĩa với việc phải đóng cửa khách sạn.

Một dự án được chuẩn bị tốt có thể triển khai theo nguyên tắc:

Khảo sát kỹ → Tận dụng phần phù hợp → Lắp hệ thống mới song song → Chuyển đổi theo giai đoạn → Chạy thử → Loại bỏ hệ thống cũ khi đã ổn định.

Điểm quan trọng nhất không phải tốc độ thi công bằng mọi giá.

Mà là cân bằng giữa:

  • Chất lượng hệ thống mới.
  • Thời gian triển khai.
  • Chi phí cải tạo.
  • Hoạt động kinh doanh.
  • Trải nghiệm khách lưu trú.

Với khách sạn đang vận hành, đơn vị triển khai cần hiểu cả bài toán kỹ thuật lẫn bài toán vận hành dịch vụ.

Green Heat với hơn 14 năm kinh nghiệm triển khai các hệ thống nước nóng cho khách sạn, resort và nhiều loại hình công trình trên toàn quốc có thể khảo sát hệ thống hiện hữu, đánh giá phần có thể tận dụng và xây dựng phương án chuyển đổi phù hợp trước khi triển khai.
